Guía de selección de generadores para centros de datos: Manual para contratistas de ingeniería, adquisición y construcción (EPC) e ingeniería mecánica (ME).

Conjunto de generadores diésel de reserva para centros de datos de misión crítica

Por Anders Chen, Ingeniero Superior de Energía para Misiones Críticas Última actualización: marzo 2026

[NOTA] Descargo de responsabilidad editorial Las ideas técnicas, analogías y críticas del sector que se presentan en esta guía exhaustiva se basan en mis observaciones personales y en más de 20 años de experiencia práctica en ingeniería, implementando sistemas de energía de misión crítica en todo el mundo. Representan mi opinión profesional y no reflejan necesariamente la postura comercial oficial de mi empleador.

⚡ Resumen ejecutivo (TL;DR):

  • Estándar: Especifique las clasificaciones ISO 8528-5 Data Center Continuous (DCC) para cumplir con los niveles de disponibilidad III/IV. Nunca confíe en la alimentación de reserva de emergencia (ESP).
  • Compliance: La normativa EPA Tier 4 Final con SCR es estrictamente obligatoria para la reducción de picos de demanda en la red eléctrica y en zonas altamente reguladas de Norteamérica.
  • dimensionamiento: Calcule siempre la carga de TI pura, aplique el factor PUE de la instalación y añada un margen de reducción de potencia del 20-25%. Sobredimensione el alternador, no el motor.
  • Ingeniería: Se exige el uso de alternadores de paso 2/3 y excitación mediante generador de imanes permanentes (PMG) para protegerse contra la degradación armónica del SAI y garantizar la eliminación de fallos.

📊 Referencia rápida de capacidad: Dimensionamiento de la carga de TI a generador (2026)

Contenido esconder
Carga de TI (pura)Instalación PUECalificación DCC recomendadaConfiguración típica
500 kW1.3 - 1.5800 - 1000 kVA1 unidad de reserva
1.0 MW1.2 - 1.41600 - 1800 kVA1 unidad DCC grande
2.0 MW1.23.0 - 3.5 MVA2 unidades en paralelo (N+1)
5.0 MW1.15 - 1.27.5 - 8.5 MVAMatriz paralela 4x
10+ megavatiosHiperescala15 MVA+Redundancia distribuida

💡 Nota del ingeniero: Estas cifras incluyen un margen de reducción ambiental del 20-25% (temperatura ambiente y altitud). Para sitios de misión crítica, siempre priorice la capacidad en kVA del alternador para gestionar las cargas armónicas del SAI en lugar de solo la potencia mecánica en kW del motor.

📊 Referencia rápida: Matriz de selección de generadores de centros de datos

Según el objetivo arquitectónico de sus instalaciones, las especificaciones de su generador deberán modificarse drásticamente. Aquí tiene la guía rápida para 2026:

Tabla 1: Matriz de selección y dimensionamiento de generadores de centros de datos para 2026

Escenario de implementaciónEspecificaciones básicas recomendadasTecnologías obligatoriasLínea de base de cumplimiento y emisiones
IA hiperescalable y núcleo de la nubeClasificación DCC de 3 MW a 4 MW+Alta inercia rotacional, excitación PMGNivel 2 de la EPA (solo en espera de emergencia)
Centros de datos perimetrales urbanos1 MW - 1.5 MW, Alta densidad de potenciaContenerización compacta, atenuación acústicaOrdenanzas municipales locales sobre ruido
Reducción de picos de la red eléctrica / MicrorredPotencia principal o clasificación DCCParalelismo maestro-maestro, ATS de transición cerradaEPA Nivel 4 Final (Sistema SCR obligatorio)

🚨 Guía de compra de generadores para centros de datos: 3 errores técnicos críticos para 2026

Antes de adentrarse en las especificaciones mecánicas y eléctricas, los contratistas EPC deben evitar estas tres trampas fatales en materia de adquisiciones que afectan sistemáticamente a las implementaciones de centros de datos:

❌ Trampa 1: La trampa de la calificación (ESP vs. Tiempo de actividad Nivel III)
Intentar reducir los costos de capital utilizando generadores con certificación de Energía de Reserva de Emergencia (ESP) para cumplir con los requisitos de tiempo de actividad Tier III/IV es una forma segura de reprobar las auditorías de terceros. La certificación ESP limita el tiempo de funcionamiento anual a 200 horas.
✔️ La solución experta: Debe especificar la norma ISO 8528-5. Centro de datos continuo (DCC) Calificaciones. Piensa en DCC como un corredor de ultramaratón: garantiza una potencia continua a plena carga del 100 % sin límites de tiempo de funcionamiento durante los apagones regionales.

❌ Trampa 2: El error de tallaje ("Sobredimensionamiento por pereza")
Comprar habitualmente un motor excesivamente grande simplemente por un supuesto margen de seguridad es un error grave. El sobredimensionamiento obliga al motor diésel a funcionar con cargas peligrosamente bajas, lo que provoca su degradación mecánica.
✔️ La solución experta: Sobredimensiona el alternador, no el motor. Aumentar el tamaño del alternador proporciona la capacidad necesaria para eliminar fallas y soportar cargas escalonadas, manteniendo al mismo tiempo el motor con la carga adecuada y funcionando a la temperatura óptima.

❌ Trampa 3: La trampa de O&M (apilamiento húmedo y pruebas falsas)
El funcionamiento de un generador de 3 MW en una instalación recién puesta en marcha que consume solo 500 kW de carga real de TI provoca que el combustible sin quemar y el hollín se adhieran a las válvulas de escape, una condición letal conocida como "acumulación húmeda".
✔️ La solución experta: Deje de tratar las pruebas de banco de carga NFPA 110 como una simple casilla de verificación de cumplimiento. Intégrelas. bancos de carga resistivos permanentes En el diseño eléctrico inicial se incluyó la posibilidad de quemar el hollín de forma segura cada mes, eliminando así la recurrente pesadilla logística de las unidades de alquiler portátiles.

Introducción: Nuevos desafíos para los generadores de reserva en centros de datos

¿Qué es un generador de centro de datos?

Un generador para centros de datos es un sistema de alimentación de respaldo fundamental diseñado para mantener las operaciones durante fallas prolongadas en la red eléctrica. Para garantizar un tiempo de actividad del 99.999 % y cumplir con los estrictos estándares de disponibilidad Tier III/IV, estos generadores de megavatios requieren una clasificación de funcionamiento continuo para centros de datos (DCC), que proporciona capacidad ilimitada a plena carga sin restricciones de tiempo de funcionamiento.

El cambio de paradigma de la IA en 2026

Impulsada por la transformación digital global, la computación en la nube y el crecimiento exponencial de la inteligencia artificial (IA), la infraestructura de los centros de datos está experimentando un cambio de paradigma sin precedentes. Los centros de datos tradicionales suelen tener densidades de potencia por rack de entre 5 y 10 kW. Sin embargo, hoy en día, la densidad de potencia por rack de los modernos clústeres de computación de alto rendimiento (HPC) e IA está aumentando rápidamente hasta los 100 kW, e incluso alcanzando niveles extremos de entre 132 kW y 240 kW.

Imagínese esto: en la economía digital actual, un solo minuto de un corte de energía inesperado puede ocasionar pérdidas financieras directas de millones de dólares. En mis dos décadas trabajando con contratistas de ingeniería, adquisiciones y construcción (EPC) y proveedores de equipos mecánicos y eléctricos (ME), he comprobado de primera mano que esto no es una exageración. Cualquier milisegundo de interrupción del suministro eléctrico no solo provoca una pérdida de datos incalculable al instante, sino que también conlleva penalizaciones cuantiosas por incumplimiento de los acuerdos de nivel de servicio (SLA) y un daño irreparable a la reputación.

Visualización del enorme cambio en la demanda de energía en modo de espera, desde los racks tradicionales de 10 kW hasta los modernos clústeres de centros de datos de IA de alta densidad de 100 kW.

¿Cómo seleccionar un generador de centros de datos?

Si bien la red eléctrica es la primera línea de defensa, mi filosofía al diseñar instalaciones a gran escala siempre se basa en la premisa de que "el suministro eléctrico inevitablemente fallará". Por lo tanto, como "última línea de defensa", un generador para centros de datos es un sistema de alimentación de respaldo fundamental diseñado para mantener la operatividad de las instalaciones durante los cortes de suministro eléctrico.

Seleccionar un generador para un centro de datos ahora requiere lidiar con densidades de racks de 100 kW, cargas de trabajo de IA extremas y estrictos requisitos de tiempo de actividad del 99.999 %. Los contratistas EPC deben evaluar la certificación Uptime Tier de la instalación, calcular la carga de TI con PUE y garantizar la respuesta transitoria ISO 8528-5 G3. Comprender la respuesta transitoria, la refrigeración continua y los cuellos de botella en la cadena de suministro es la única manera de evitar penalizaciones catastróficas por incumplimiento de los SLA y fallas en la instalación. Para garantizar un tiempo de actividad del 99.999 %, debe priorizar las clasificaciones Data Center Continuous (DCC), la lógica de paralelismo distribuido avanzado y los sistemas de excitación PMG.

Infografía que muestra los criterios de selección de generadores para centros de datos, incluyendo las clasificaciones DCC, la excitación PMG y la respuesta transitoria ISO 8528-5 G3 para un tiempo de actividad del 99.999 %.

📌 Características clave de un generador de centro de datos

¿Qué características debería tener un generador de centros de datos? Para sobrevivir a fallos en la red eléctrica y cumplir con los estándares modernos de misión crítica, un generador de centro de datos fiable debe incluir las siguientes características clave:

  • Capacidad de ejecución ilimitada: Diseñado para alimentación continua en centros de datos (DCC) para funcionar las 24 horas del día, los 7 días de la semana, sin límites de horas consecutivas.
  • 🚀 Inicio rápido en 10 segundos: Capaz de arrancar y establecer un voltaje y una frecuencia estables en exactamente 10 segundos (NFPA 110 Tipo 10).
  • 🛡️ Respuesta transitoria robusta: Diseñado para absorber cargas escalonadas bruscas con una mínima desviación de voltaje y frecuencia (ISO 8528-5 G3).
  • Defensa armónica: Utilizar un alternador de paso 2/3 para neutralizar los armónicos de tercer orden destructivos generados por los sistemas UPS capacitivos.
  • 🧲 Excitación aislada: Equipado con un generador de imanes permanentes (PMG) para mantener la eliminación de fallas por cortocircuito.
  • 🌐 Paralelismo distribuido: Lógica maestro-maestro para eliminar los puntos únicos de fallo centralizados en la microrred de respaldo.

🏭 Fase 1: Cálculos matemáticos para el cumplimiento y dimensionamiento de generadores de centros de datos

¿Cuáles son los estándares de cumplimiento básicos para los generadores de centros de datos?
Los generadores de centros de datos deben cumplir estrictamente con los mandatos de tiempo de ejecución continuo Tier III/IV del Uptime Institute y las reglas de arranque de 10 segundos de la NFPA 110. Seleccionar ISO 8528-1 Centro de datos continuo (DCC)1 La potencia nominal en modo de reserva de emergencia (ESP, por sus siglas en inglés) es el estándar absoluto para garantizar operaciones ininterrumpidas y que cumplan con la normativa vigente.

Antes de adquirir cualquier generador diésel de clase megavatio, interpretar y aplicar con precisión las normas industriales reconocidas internacionalmente es la piedra angular para garantizar la alta disponibilidad de las instalaciones.

Infografía que ilustra los estándares de cumplimiento básicos para generadores de centros de datos, incluidos los niveles Tier III/IV del Uptime Institute, el arranque en 10 segundos según la norma NFPA 110 y las clasificaciones de potencia DCC según la norma ISO 8528-1.
Normas esenciales de cumplimiento para generadores de misión crítica

Requisitos básicos de la certificación de nivel del Uptime Institute

¿Por qué los requisitos de nivel del Uptime Institute exigen tiempos de ejecución continuos?
Certificaciones de tiempo de actividad de nivel III y IV2 Clasificar la red eléctrica como una alternativa económica, posicionando al generador diésel como la principal fuente de energía. Por consiguiente, estos generadores deben tener la resistencia física necesaria para operar las 24 horas del día, los 7 días de la semana, a plena carga de diseño y sin limitaciones de tiempo de funcionamiento consecutivo para garantizar el cumplimiento de la normativa.

Este posicionamiento disruptivo establece directamente un umbral de cumplimiento extremadamente alto. Para los centros de datos de nivel III (mantenimiento concurrente) y nivel IV (tolerancia a fallos), Uptime exige estrictamente que los sistemas generadores utilizados para dar soporte a la demanda "N" tengan la capacidad física de operar los 365 días del año para contrarrestar interrupciones prolongadas en la red eléctrica.

¿Qué es la potencia nominal continua del centro de datos (DCP/DCC)?

¿Cuál es la diferencia entre las clasificaciones DCC y ESP?
La certificación ESP limita el funcionamiento de los generadores a 200 horas anuales con una carga promedio del 70 %, lo que incumple los estándares de alta disponibilidad. Por el contrario, la certificación DCC (Data Center Continuous) garantiza una potencia de salida del 100 % a plena carga durante un número ilimitado de horas. La especificación DCC previene el sobrecalentamiento peligroso y garantiza el cumplimiento total de las exigencias de la infraestructura crítica moderna.

Según nuestro análisis de niveles patentado de 2026, las clasificaciones ESP (Standby) tradicionales no cumplen en absoluto con los estándares de tiempo de actividad debido a sus estrictas restricciones de tiempo de ejecución.

Tabla 2: Comparación de las potencias nominales de los generadores de centros de datos (ESP vs. PRP vs. DCC)

Clasificación ISO/IndustrialTiempo máximo de funcionamiento anualLímite de carga promedio (24 h)Cumplimiento de los niveles III/IV de tiempo de actividadEconomía y escenarios de aplicación
ESP (Sistema de alimentación de reserva de emergencia)≤ 200 Horas≤ 70%No conformeEdificios comerciales de nivel I/II, no críticos, con plazos estrictos.
PRP (Prime Power)Ilimitado≤ 70% (o calibrado específico)Requiere una reducción significativa de la capacidad para cumplir con la normativa.Operaciones en islas remotas sin servicios públicos; la aplicación directa provoca incumplimiento de las normas.
DCP/DCC (Centro de datos continuo)Ilimitado100% (Ilimitado)Totalmente obedienteCentros de datos hiperescalables de nivel III/IV, que ofrecen una economía óptima y capacidad de carga completa continua.

💡 La perspectiva experta de Anders.Chen: El corredor de maratón frente al velocista
En mis años de consultoría, siempre se lo explico a las empresas de ingeniería, adquisición y construcción (EPC) de esta manera: una clasificación ESP (Emergency Standby) es como un velocista de 100 metros. Proporciona energía explosiva y temporal, pero colapsará físicamente si se le exige que funcione durante tres días seguidos. Una clasificación DCC es como un corredor de ultramaratón. Intentar reducir los costos de capital utilizando generadores con clasificación ESP en un centro de datos Tier III es la forma más rápida de anular las garantías y reprobar las auditorías de terceros. Si se desea que una instalación sobreviva a un apagón regional de varios días, hay que invertir en un corredor de maratón.

Norma NFPA 110 y el requisito de puesta en marcha en 10 segundos

¿Cómo afecta la regla de los 10 segundos de la NFPA 110 a la ingeniería?
La norma NFPA 110 Tipo 103 La normativa exige que los sistemas de respaldo detecten fallos en la red eléctrica, arranquen el motor y asuman la carga crítica de la instalación en un plazo exacto de 10 segundos. El incumplimiento de este requisito físico conlleva el riesgo de una descarga profunda de las costosas baterías de los sistemas de alimentación ininterrumpida (UPS), lo que provocaría daños irreversibles en la cadena de suministro eléctrico.

El tipo 10 implica un desafío físico mecánico y eléctrico brutal. Desde el momento en que cae la tensión de la red eléctrica, el motor de arranque debe superar una enorme inercia mecánica, el sistema de inyección de combustible debe generar alta presión y el generador debe establecer instantáneamente una tensión y frecuencia nominales estables para absorber decenas de megavatios de cargas repentinas.

Cómo calcular el tamaño del generador del centro de datos

¿Cómo se calcula con precisión el tamaño del generador de un centro de datos?
El dimensionamiento preciso requiere calcular la carga de TI pura y multiplicarla por la capacidad de la instalación. Eficacia del uso de energía (PUE)4 factor, y añadiendo un margen de reducción de potencia del 20-25%. Esta base matemática evita un dimensionamiento insuficiente fatal durante las cargas máximas y previene la degradación mecánica causada por una carga ligera excesiva del motor.

La planificación de la capacidad de los generadores es una tarea rigurosa de ingeniería de sistemas. Para calcular con precisión el tamaño del generador del centro de datos, los ingenieros de EPC deben seguir estos 3 pasos críticos:

  1. Calcular la carga de TI pura: Inventariar y calcular el consumo total real de energía (kW) de todos los equipos informáticos principales.
  2. Aplicar el factor PUE: Multiplique la carga de TI pura por el factor PUE de diseño de la instalación. Si la carga de TI es de 1000 kW y el PUE es de 1.4, la demanda base es de 1400 kW.
  3. Agregar un margen de seguridad del 20%-25%: Agregue un margen de seguridad para compensar la reducción física rígida de la potencia de los generadores en entornos difíciles (por ejemplo, gran altitud o temperaturas ambientales extremas5).

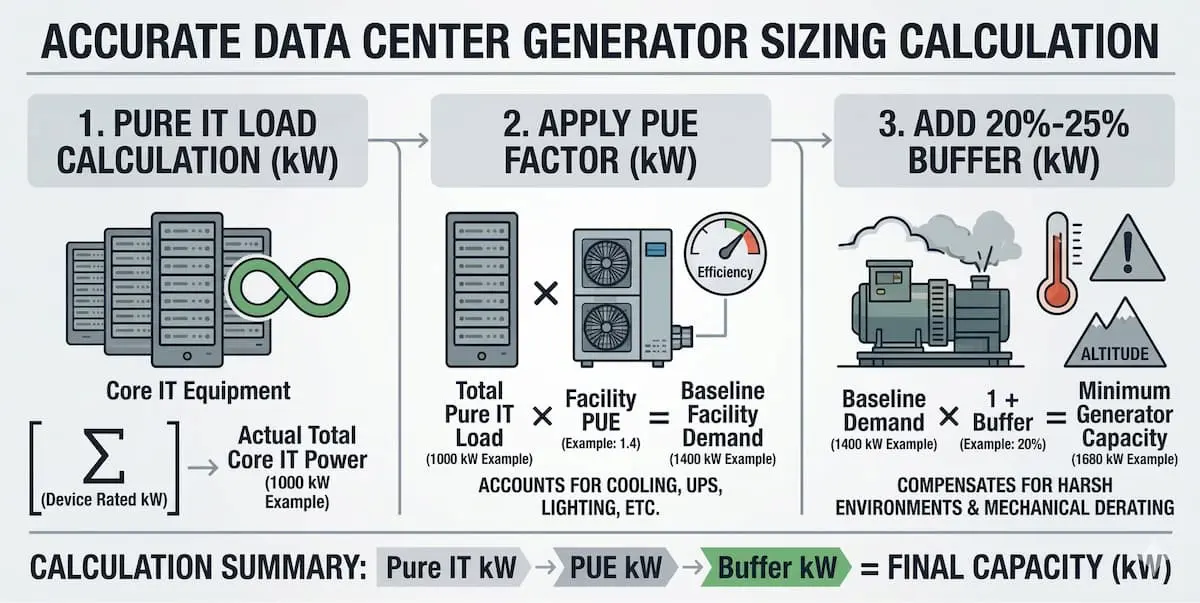

Infografía que muestra la fórmula de dimensionamiento de generadores para centros de datos en 3 pasos: cálculo de la carga de TI pura, aplicación del factor PUE y adición de un margen de reducción de potencia ambiental del 20-25 %.

💡 Lección práctica: El fracaso de la puesta en marcha en el norte de Virginia
Recientemente audité un enorme centro de datos en el norte de Virginia donde el contratista de ingeniería, adquisición y construcción (EPC) simplemente sumó las potencias nominales de los servidores y les añadió un margen genérico del 10 %. Ignoraron por completo la carga parásita de las bombas de refrigeración líquida y la reducción de potencia de los motores debido a la temperatura ambiente en verano. Cuando una ola de calor en julio coincidió con una caída de tensión en la red eléctrica, los generadores no pudieron soportar el aumento repentino de carga provocado por la reactivación de los compresores de refrigeración, lo que provocó una parada térmica catastrófica. Nunca ignore el multiplicador PUE ni escatime en el margen de seguridad ambiental.

Escenarios de aplicación: Hyperscale Heavy Duty frente a Edge Containerized

¿Qué tamaño de generador es el más adecuado para centros de datos a hiperescala frente a centros de datos de borde?
Los centros de datos a hiperescala requieren generadores diésel de alta potencia de 3 MW a 4 MW para dar soporte a clústeres masivos y centralizados de IA y computación en la nube. Por el contrario, los centros de datos Edge dependen de generadores compactos en contenedores de 1 MW a 1.5 MW, diseñados para un despliegue rápido y para cumplir con las estrictas limitaciones de espacio urbano.

En el panorama digital actual, no existe una solución de generador que sirva para todos los casos. Las empresas de ingeniería, adquisición y construcción (EPC) deben segmentar rigurosamente la selección de sus equipos en función de la arquitectura específica de la instalación:

  • Centros de datos a hiperescala (núcleo de nube e IA): Estas enormes instalaciones dependen en gran medida de generadores diésel de alta potencia de 3 a 4 MW. La enorme inercia rotacional de estos enormes bloques de motor es matemáticamente necesaria para absorber las brutales cargas escalonadas de los enfriadores de refrigeración líquida centralizados y los vastos sistemas de alimentación ininterrumpida (UPS).
  • Centros de datos perimetrales (urbanos y de telecomunicaciones): Ubicadas cerca de los usuarios finales para reducir la latencia, estas instalaciones presentan importantes limitaciones espaciales y acústicas. En este caso, el estándar de la industria se centra por completo en grupos electrógenos compactos en contenedores de 1 MW a 1.5 MW. Estas unidades priorizan la alta densidad de potencia, la instalación modular "plug-and-play" y los cerramientos acústicos altamente personalizados para cumplir con las estrictas normativas municipales sobre ruido.

Comparación directa de un generador diésel de alta potencia de 3 MW a 4 MW para centros de datos a hiperescala y un generador compacto en contenedor de 1 MW a 1.5 MW para instalaciones periféricas.

⚡ Fase 2: Mecanismos de defensa eléctrica del generador del centro de datos

Tecnologías eléctricas clave y compatibilidad con cargas no lineales

¿Cómo amenazan los sistemas UPS la estabilidad de los generadores?
Los sistemas UPS en reposo generan factores de potencia adelantados severos que provocan la autoexcitación catastrófica del generador. Para evitarlo, los contratistas de ingeniería, adquisición y construcción (EPC) deben especificar el rendimiento transitorio ISO 8528-5 G3, exigir alternadores de paso 2/3 para neutralizar los armónicos de tercer orden y requerir la excitación del generador de imanes permanentes (PMG) para garantizar la capacidad de soportar fallas de cortocircuito.

Compatibilidad con UPS: Protección contra armónicos

Los sistemas UPS modernos de alta eficiencia suelen incorporar filtros de condensadores de gran tamaño conectados en paralelo. Durante el funcionamiento con carga ligera, estos grandes condensadores provocan que el sistema presente un factor de potencia adelantado (FPa) extremadamente bajo al generador.

La solución: Los proveedores de EPC y ME deben exigir el uso de un Alternador de paso 2/3Este diseño específico de paso de bobina utiliza cancelación de fase espacial para cortocircuitar directamente y eliminar altamente armónicos destructivos de tercer orden6.

📈 Consejo de experto: Monitoreo de la degradación invisible
Para monitorizar adecuadamente la degradación invisible a largo plazo del aislamiento de los devanados causada por armónicos no lineales, las instalaciones de élite en 2026 ya realizan un seguimiento de la variación dinámica de impedancia subcíclica (DSCIV). Cualquier pico inexplicable en la línea base de la DSCIV durante las pruebas anuales de carga es el principal indicador de una inminente falla catastrófica del estator.

Conclusiones clave para los sistemas de excitación: ¿Por qué debe elegir PMG?

¿Por qué están prohibidos los sistemas de excitación en derivación en instalaciones de misión crítica?
Los sistemas de derivación colapsan durante cortocircuitos severos porque toman energía directamente de la salida principal que está cayendo. Los sistemas de generador de imanes permanentes (PMG) proporcionan energía aislada, manteniendo una corriente de cortocircuito del 300 % de la nominal durante 10 segundos para permitir que los interruptores posteriores se disparen de forma segura.

Lógica de paralelismo e integración de microrredes inteligentes

¿Por qué es esencial el paralelismo maestro-maestro para los centros de datos?
Las configuraciones centralizadas maestro-esclavo crean puntos únicos de fallo catastróficos. La lógica distribuida maestro-maestro integra algoritmos de sincronización en cada controlador individual. Combinada con el ATS de transición cerrada, esta arquitectura garantiza pruebas sin interrupciones y proporciona una tolerancia a fallos extrema para la red de respaldo.

Lógica de transición de ATS: El valor de la transición cerrada

Para lograr la máxima fiabilidad, los centros de datos de alto nivel suelen preferir la lógica de transición cerrada (conexión antes de desconexión). Una vez sincronizado por completo, el ATS conecta momentáneamente el generador en paralelo con la red eléctrica antes de abrir suavemente el lado de la red, logrando una transferencia de carga sin interrupciones. Esto elimina los picos de tensión y las sobretensiones que sufren los costosos sistemas de baterías UPS durante las pruebas de carga.

Arquitectura paralela: lógica distribuida maestro-maestro

Los sistemas de paralelismo tradicionales dependen en gran medida de un PLC central o controlador maestro, lo que constituye un importante punto único de fallo. En los centros de datos modernos que buscan una disponibilidad del 99,999 %, estos diseños propensos a riesgos deben descartarse por completo en favor de una lógica distribuida sin maestro o con múltiples maestros. Incluso si un controlador de generador en la red paralela se daña, esto no afectará en absoluto la formación automática ni el suministro de energía a la red de las unidades restantes en buen estado.

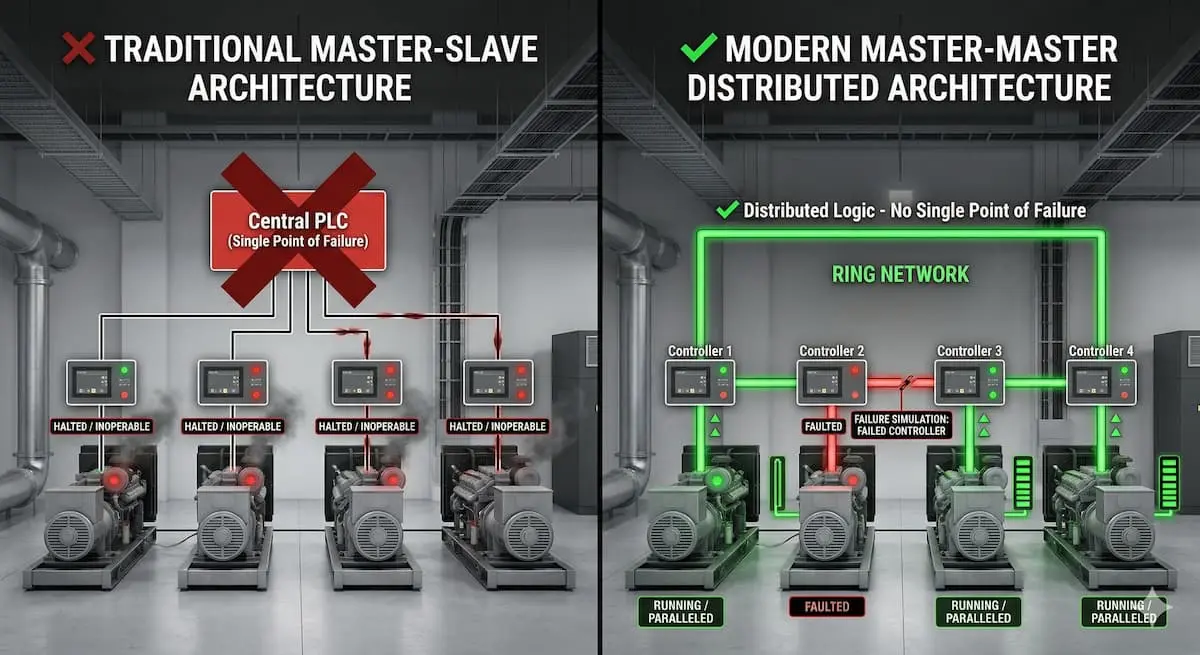

Diagrama topológico que compara un PLC central maestro-esclavo vulnerable con una lógica de paralelismo distribuida maestro-maestro resiliente, eliminando los puntos únicos de fallo para las microrredes de centros de datos.

⚙️ Fase 3: Arquitectura mecánica y de refrigeración del generador del centro de datos

Selección de la arquitectura mecánica: Sistemas de motor y refrigeración

¿Qué arquitectura de motor garantiza la fiabilidad del centro de datos?
La selección de la arquitectura mecánica adecuada exige equilibrar la eficiencia del sistema Common Rail de alta presión (HPCR) con la robustez del inyector unitario electrónico (EUI). Además, los ingenieros deben calcular rigurosamente la resistencia aerodinámica de la sala; si la presión estática supera los 120 Pa, la instalación de radiadores remotos se vuelve matemáticamente indispensable.

Tecnología de inyección de combustible: HPCR frente a EUI

¿Qué sistema de inyección de combustible es el mejor para los centros de datos?
El sistema HPCR ofrece una respuesta transitoria inigualable al desacoplar la presión de inyección de la velocidad del motor, lo que permite múltiples microinyecciones por ciclo. Por otro lado, los sistemas EUI ofrecen una robustez mecánica extrema y una alta tolerancia al combustible degradado, lo que los hace idóneos para instalaciones remotas que carecen de sistemas avanzados de purificación de combustible.

En los motores diésel modernos de alta potencia, el sistema Common Rail de alta presión (HPCR) ofrece una respuesta extremadamente rápida, emisiones ultrabajas y un excelente ahorro de combustible. Los inyectores unitarios electrónicos (EUI) tienen una tolerancia mucho mayor a la humedad y a la mala calidad del combustible.

⚙️ Análisis técnico en profundidad: Cómo anclar datos de rendimiento propios
En 2026, el verdadero referente para la respuesta transitoria en situaciones críticas ya no es solo la cilindrada del motor, sino la dinámica de la presión en los cilindros. Los modernos bloques de motor de alta gama han reescrito las reglas por completo. Suelo señalar que cuando un motor mantiene una presión media efectiva de frenado (BMEP) superior a 32.5 bar, junto con una relación de compresión de alta presión (HPCR) que opera a 36 000 PSI, puede neutralizar eficazmente la caída de RPM causada por un cambio brusco del 50 % en la carga del bloque. Este umbral de BMEP es el nuevo estándar de referencia en ingeniería que se debe buscar en las especificaciones técnicas de los proveedores.

Vista industrial muy detallada de un sistema de inyección de combustible Common Rail de alta presión (HPCR) en un generador diésel para centros de datos, diseñado para soportar una dinámica de presión extrema en el cilindro de 36,000 PSI y una respuesta transitoria inigualable.

La realidad de la energía de respaldo "verde"

Muchos propietarios de centros de datos están considerando reemplazar los motores diésel con sistemas de almacenamiento de energía en baterías (BESS) o gas natural. Como experto en sistemas de energía, considero que debemos desmentir objetivamente esta idea: las baterías simplemente no son adecuadas para el respaldo de datos durante varios días en centros de datos. Los sistemas BESS cargados con energía solar requieren una infraestructura física enorme. Por otro lado, los generadores de gas natural tienen un arranque demasiado lento y les cuesta cumplir con la norma NFPA de 10 segundos.

En mi opinión, durante los próximos 10 años, la solución ecológica más pragmática es alimentar directamente las plataformas diésel de misión crítica existentes con HVO (Aceite Vegetal Hidrotratado)Este combustible sustitutivo reduce instantáneamente las emisiones de carbono hasta en un 90 % sin sacrificar la capacidad de carga.

Cumplimiento de las normas de emisiones de la EPA: Nivel 2 frente a Nivel 4 (Final)

¿Cuándo debe un centro de datos utilizar un Tier 4 final de la EPA7 ¿Generador en lugar de Nivel 2?
En Norteamérica, los generadores EPA Tier 2 están estrictamente limitados a operaciones de reserva de emergencia. Sin embargo, si un centro de datos participa en programas de reducción de picos de la red eléctrica, programas de respuesta a la demanda u opera en zonas de incumplimiento altamente reguladas, la ley federal exige generadores EPA Tier 4 Final equipados con sistemas SCR (Reducción Catalítica Selectiva).

La obtención de permisos ambientales representa un obstáculo importante para los despliegues a hiperescala en Norteamérica y Europa. Si bien el cumplimiento de las normas eléctricas y mecánicas garantiza el funcionamiento continuo de las instalaciones, ignorar las regulaciones sobre emisiones puede paralizar la construcción por completo.

  • Nivel 2 de la EPA (En espera de emergencia): Para la gran mayoría de los centros de datos tradicionales, los motores de nivel 2 son legalmente suficientes, siempre que solo se utilicen durante cortes de suministro eléctrico reales y pruebas de mantenimiento obligatorias. Son mecánicamente más sencillos y carecen de sistemas complejos de postratamiento de gases de escape.
  • EPA Nivel 4 Final (No Emergencia y Primario): Si una empresa de ingeniería, adquisición y construcción (EPC) planea utilizar los generadores de respaldo para generar ingresos mediante la reducción de picos de demanda en la red eléctrica, o si la instalación se encuentra en jurisdicciones con estrictas regulaciones ambientales, la certificación Tier 4 Final es obligatoria. Estas unidades requieren sistemas de postratamiento SCR de gran tamaño y dosificación continua de DEF (fluido de escape diésel).

Diagrama técnico de un generador diésel para centros de datos EPA Tier 4 Final, que destaca el enorme sistema de postratamiento de gases de escape mediante reducción catalítica selectiva (SCR) necesario para el estricto cumplimiento de la normativa medioambiental.

⚠️ Advertencia regulatoria para 2026
Nunca asuma que el Nivel 2 es universalmente aceptable para sistemas de reserva. En 2026, muchas juntas municipales de calidad del aire (como la SCAQMD de California) están denegando permisos de emisiones atmosféricas para grandes parques de energía hiperescalables de más de 100 MW, a menos que adopten voluntariamente los estándares de emisiones del Nivel 4 Final, independientemente de su designación como sistemas de emergencia. Siempre obtenga los permisos de emisiones atmosféricas antes de finalizar la orden de compra del generador.

🏆 Fase 4: Marcas de generadores de centros de datos, entrega de proyectos y operación y mantenimiento.

Comparativa de las principales marcas de generadores

¿Cómo se comparan las principales marcas de generadores diésel?
Dado que los mercados críticos no toleran fallos, las marcas líderes han desarrollado filosofías de ingeniería propias a lo largo de años de competencia. Su selección debe ajustarse estrictamente a las limitaciones específicas del sitio.

MarcasFilosofía de la ingenieríaFuerza claveMejor caso de uso
🟡 Oruga (gato)Desplazamiento masivo, hierro pesadoDurabilidad a largo plazo sin parangónCentros de datos a hiperescala
🔴 Cumminscombustión de precisión, control electrónicoSistemas HPCR de paralelismo de microrredesCentros de datos inteligentes que requieren una integración precisa
???? MTU (Rolls-Royce)Reducción de peso, alta densidad de potenciaEficiencia espacial extremaColocación, centros de datos en el borde urbano

Desafíos actuales de la cadena de suministro y estrategia de adquisiciones EPCM

¿Cómo pueden los contratistas EPC superar los retrasos en la cadena de suministro de generadores?
Con plazos de entrega de generadores que se extienden hasta 110 semanas, los modelos de adquisición tradicionales están obsoletos. Las empresas de ingeniería, adquisición y construcción (EPC) deben adoptar estrategias de ingeniería, adquisición y gestión de la construcción (EPCM), comprando equipos de largo plazo al por mayor durante la fase de diseño conceptual y utilizando centros logísticos de terceros para asegurar el hardware mucho antes de que la obra esté lista.

A medida que la demanda de IA y computación aumenta exponencialmente, la capacidad global de fabricación de redes eléctricas y equipos pesados ​​se ve llevada al límite. Hoy en día, componentes críticos para misiones, como generadores de alta potencia, sistemas de refrigeración masivos y aparamenta de media tensión, se enfrentan a ciclos de entrega cada vez más prolongados.

Desde mi perspectiva personal como miembro del sector manufacturero, nuestro mayor problema es que un contratista EPC se presente con planos definitivos y listos para la construcción, exigiendo la entrega inmediata del equipo. En una época donde los plazos de entrega oscilan entre 72 y 110 semanas, esta relación transaccional tradicional simplemente ya no funciona. Recomiendo encarecidamente a las empresas EPC que traten a los fabricantes como "socios de ingeniería" y que aseguren los espacios de producción incluso antes de que los planos estén terminados.

Infografía que compara las estrategias de adquisición tradicionales con las estrategias modernas de EPCM para superar los plazos de entrega extremadamente largos de 110 semanas en la cadena de suministro de generadores para centros de datos.

Modelo financiero TCO y FAT (Prueba de aceptación en fábrica)

¿Cómo mantener un generador de centro de datos? (Gastos operativos y pruebas de carga)

¿Cuál es el verdadero costo total de propiedad de los generadores?
El costo total de propiedad (TCO) real de un generador para centros de datos supera con creces su inversión inicial. A lo largo de un ciclo de vida de 20 años, los gastos operativos ocultos —que incluyen el mantenimiento continuo del combustible, el reemplazo redundante de baterías, las pruebas anuales a plena carga y las suscripciones a la telemetría del sistema de gestión de baterías (BMS)— a menudo superan el precio de compra original del equipo.

Lista de verificación principal de la prueba de aceptación en fábrica (FAT)

¿Cómo se lleva a cabo una prueba de aceptación en fábrica (FAT, por sus siglas en inglés) para un generador de centro de datos?
Para llevar a cabo con éxito una prueba de aceptación en fábrica (FAT, por sus siglas en inglés) para un generador de centro de datos, los proveedores de EPC y ME deben utilizar la siguiente lista de verificación básica para verificar exhaustivamente la tolerancia a fallos del sistema:

  1. Verificación de la estructura mecánica y el aislamiento: Verifique las dimensiones físicas, la nivelación de la placa base, la presión del sistema de combustible (30 minutos sin fugas) y la resistencia de aislamiento de alto potencial (Hi-Pot).
  2. Carga de pila completa y estabilidad térmica: Conecte bancos de carga de prueba masivos y ejecute aplicaciones de carga escalonada repetidas para verificar el cumplimiento de los límites transitorios de la norma ISO 8528-5 G3.
  3. Inyección de fallos de emergencia y validación de la lógica de control: Inyecte deliberadamente fallos físicos extremos (por ejemplo, baja presión de aceite, exceso de velocidad del motor) para verificar que el controlador inteligente identifica con precisión los fallos críticos y corta decisivamente el suministro de combustible en cuestión de milisegundos.

Operación y mantenimiento posterior a la instalación: NFPA 110 y pruebas con banco de carga.

¿Qué es el apilamiento húmedo de generadores diésel y cómo lo previene la prueba con banco de carga?
La acumulación de hollín en húmedo se produce cuando un motor diésel funciona a bajas cargas, lo que provoca la acumulación de combustible sin quemar y carbono en el escape. Las pruebas rutinarias con banco de carga previenen este problema aplicando artificialmente una carga eléctrica elevada, lo que aumenta la temperatura del motor y permite quemar de forma segura los depósitos de hollín perjudiciales.

La adquisición y puesta en marcha de un generador solo marcan el inicio de su ciclo de vida. En los centros de datos, las operaciones y el mantenimiento (O&M) posteriores a la instalación se rigen rigurosamente por estándares como la NFPA 110 (EPSS Nivel 1), que exige protocolos de prueba estrictos para garantizar la fiabilidad del arranque.

La amenaza del apilamiento en húmedo en los centros de datos: Los centros de datos suelen operar a una fracción de su capacidad de diseño durante sus primeros años. Si se enciende un generador de 3 MW durante una interrupción o una prueba para dar soporte a una instalación que solo consume 500 kW de carga real de TI, el motor diésel funcionará muy por debajo de su temperatura óptima. Esto provoca la acumulación de hollín y combustible sin quemar, una condición grave en la que el combustible sin quemar y el hollín se adhieren a los pistones, los turbocompresores y las válvulas de escape. Con el tiempo, esta degradación reduce drásticamente el rendimiento del motor y aumenta el riesgo de una falla catastrófica durante una emergencia real.

Requisitos de cumplimiento de las pruebas según la norma NFPA 110: Para combatir este deterioro mecánico, la norma NFPA 110 exige que los generadores se sometan a pruebas mensuales. Es fundamental que el generador se cargue al menos al 30 % de su potencia nominal en kW (o que alcance la temperatura mínima de los gases de escape especificada por el fabricante) durante un mínimo de 30 minutos. Si la carga útil de sus instalaciones no alcanza este umbral del 30 % (lo cual es muy común en centros de datos recién instalados), deberá realizar una prueba anual rigurosa con un banco de carga resistivo.

El perfil obligatorio incluye:

  • 50% de la potencia nominal en kW durante 30 minutos continuos.
  • 75% de la potencia nominal en kW durante 1 hora continua.

💡 Consejo de experto de O&M: Bancos de carga permanentes
No considere las pruebas con bancos de carga como un simple trámite. En mi experiencia como ingeniero, integrar bancos de carga resistivos permanentes en el diseño eléctrico inicial de su centro de datos supone un enorme ahorro en gastos operativos. Elimina la pesadilla logística y los costes recurrentes de alquilar bancos de carga portátiles y tender cables temporales cada año, amortizándose en los primeros ciclos de mantenimiento.

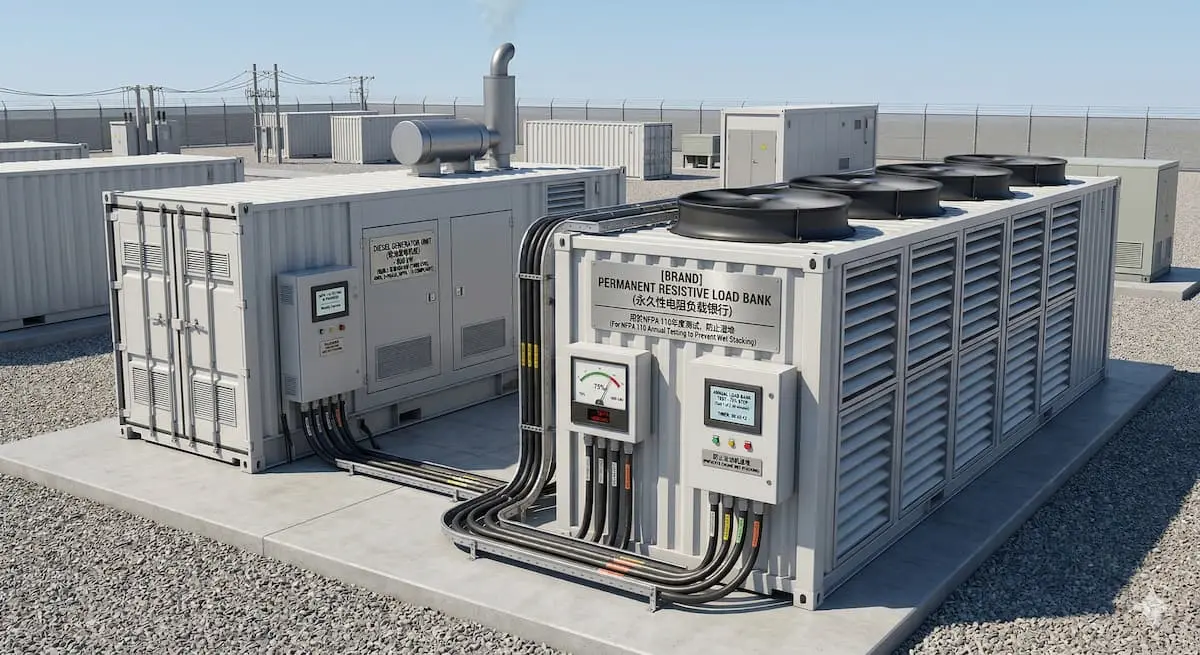

Banco de carga resistiva permanente de uso industrial conectado a un generador diésel de un centro de datos, utilizado para realizar las pruebas obligatorias de la norma NFPA 110 y evitar la acumulación de motores en ambientes húmedos.

Conclusión: El futuro de los generadores de centros de datos

En el contexto de la explosión informática actual, la aplicación de grupos electrógenos diésel en centros de datos ha trascendido por completo la definición tradicional de "suministro de energía de respaldo". Constituye el núcleo de una "microrred de misión crítica" increíblemente compleja y altamente ágil.

Ante la extrema complejidad de la ingeniería y el agotamiento actual de la cadena de suministro, con plazos de entrega de entre 72 y 110 semanas, los modelos tradicionales de adquisición en cascada han fracasado por completo. Los equipos de EPC deben establecer sólidas alianzas estratégicas y sinergias técnicas con fabricantes de equipos de primer nivel desde la fase inicial del ciclo de vida. Solo mediante la intervención temprana, la personalización de modelos financieros rigurosos de TCO y la adquisición de equipos centrales de largo plazo desde el principio, las empresas de EPC podrán fortalecer esta última línea de defensa, garantizando una disponibilidad del 99,999 %.

Preguntas frecuentes sobre Data Center Generator

P1: ¿Por qué se requiere la clasificación del generador de Centro de Datos Continuo (DCC) en lugar de la de Energía de Reserva de Emergencia (ESP)?
A: Las clasificaciones ESP no cumplen con los estándares Uptime Tier III y IV porque restringen el tiempo de funcionamiento anual a 200 horas y limitan la carga promedio al 70 %. Por el contrario, la clasificación DCC es obligatoria porque garantiza el 100 % de potencia continua a plena carga sin límites de tiempo de funcionamiento durante cortes de energía prolongados.

P2: ¿Cómo afectan las cargas capacitivas de los sistemas UPS a los generadores de los centros de datos?
A: Los sistemas UPS con carga ligera presentan un factor de potencia adelantado que puede provocar la autoexcitación del generador y la activación de la protección contra sobretensiones. Para contrarrestar esto y la inyección de armónicos no lineales, los centros de datos deben especificar un alternador con paso de 2/3 para eliminar los armónicos de tercer orden perjudiciales y evitar el sobrecalentamiento del cable neutro.

P3: ¿Por qué están prohibidos los sistemas de excitación en derivación en los generadores de los centros de datos?
A: Los sistemas de derivación dependen de la salida principal del generador. Durante un cortocircuito severo, esta potencia disminuye, lo que provoca el colapso del campo magnético. Los centros de datos de alta gama exigen sistemas de generadores de imanes permanentes (PMG), que proporcionan alimentación aislada para soportar una corriente de cortocircuito del 300 % durante un máximo de 10 segundos.

P4: ¿Cuál es la ventaja de la lógica distribuida maestro-maestro para la paralelización de generadores en centros de datos?
A: Los sistemas maestro-esclavo dependen de un controlador central, lo que crea un punto único de fallo de gran magnitud. Por el contrario, la lógica distribuida maestro-maestro integra algoritmos de sincronización críticos en cada controlador independiente. Si uno falla, las unidades restantes en buen estado continúan operando en paralelo sin interrupciones, lo que proporciona una tolerancia a fallos extrema.

P5: ¿Cuál es el requisito de la norma NFPA 110 Tipo 10 para los generadores de centros de datos?
A: La norma NFPA 110 Tipo 10 exige que el sistema de generador de respaldo detecte un corte de energía, arranque el motor, alcance la tensión y frecuencia nominales y acepte la carga crítica de la instalación en exactamente 10 segundos. Esto evita la descarga profunda de los costosos sistemas de baterías de los sistemas de alimentación ininterrumpida (UPS).

Referencias y normas esenciales de ingeniería

Para garantizar la transparencia y el rigor de la ingeniería, las metodologías y los criterios de cumplimiento que se analizan en esta guía se basan en los siguientes estándares industriales reconocidos internacionalmente:

Protección legal y condiciones de uso

Aviso de Copyright: © 2026. Queda estrictamente prohibido el uso, la reproducción o la copia no autorizada de este material sin el permiso expreso y por escrito del autor y/o del propietario del sitio.

Condiciones de uso y advertencia DMCA: Las metodologías patentadas, los análisis de ingeniería y las combinaciones de métricas específicas (incluido el marco de seguimiento de la variación dinámica de impedancia subcíclica (DSCIV) y la evaluación comparativa del rendimiento BMEP de 32.5 bar) que contiene este documento constituyen propiedad intelectual protegida. Queda estrictamente prohibida la extracción comercial no autorizada o la extracción automatizada de contenido de esta guía técnica. Monitorizamos activamente la web en busca de plagio y nos reservamos el derecho de presentar notificaciones de retirada inmediata en virtud de la Ley de Derechos de Autor del Milenio Digital (DMCA) y emprender acciones legales contra los dominios y proveedores de alojamiento infractores.

🇧🇷 Sobre el autor: Anders Chen

Anders posee una doble licenciatura en Ingeniería Eléctrica y Automatización, y en Comercio Internacional. Desde 2005, ha dedicado su carrera a la exportación y el despliegue global de grupos electrógenos diésel de alta potencia. Con más de dos décadas de experiencia técnica y comercial transfronteriza, se especializa en ofrecer soluciones de energía de respaldo robustas y personalizadas para una amplia gama de aplicaciones críticas y proyectos EPC internacionales.

🔗 Conecta con Anders en LinkedIn.

  1. ISO 8528-1 (Grupos electrógenos de corriente alterna accionados por motores de combustión interna alternativos): Se cita para establecer la diferencia de referencia estricta entre las clasificaciones de potencia de reserva de emergencia (ESP) y de potencia continua del centro de datos (DCC).

  2. Estándares de niveles del Uptime Institute: Considerada la máxima autoridad mundial en topología de centros de datos, dicta las capacidades físicas obligatorias de funcionamiento continuo para los sistemas generadores de motores de nivel III y nivel IV.

  3. NFPA 110 (Norma para sistemas de alimentación de emergencia y de reserva): El código crítico de seguridad contra incendios citado para el estricto obstáculo físico "Tipo 10" exige legalmente que los generadores acepten la carga crítica de la instalación en exactamente 10 segundos.

  4. La red verde: Reconocidos como los arquitectos originales de la métrica de Eficiencia en el Uso de la Energía (PUE, por sus siglas en inglés), que debe tenerse en cuenta matemáticamente en cualquier planificación de capacidad básica para evitar el dimensionamiento insuficiente de los generadores.

  5. ASHRAE TC 9.9 (Directrices térmicas para entornos de procesamiento de datos): Se cita para enfatizar la necesidad absoluta de calcular los márgenes de reducción de potencia ambiental (debido a temperaturas ambiente extremas y altitud) para evitar paradas térmicas catastróficas.

  6. IEEE 519 (Práctica recomendada y requisitos para el control de armónicos en sistemas de energía eléctrica): Se hace referencia a esto para subrayar la necesidad imperiosa, desde el punto de vista de la ingeniería eléctrica, de mitigar los armónicos de tercer orden destructivos generados por los sistemas UPS capacitivos mediante la selección adecuada del paso del alternador.

  7. Normas de emisiones de la EPA (Agencia de Protección Ambiental de EE. UU.): Se hace referencia a esto para resaltar la distinción legal y las diferencias en el equipo físico (por ejemplo, el despliegue del SCR) necesarias al pasar de operaciones de emergencia de Nivel 2 a operaciones no urgentes/principales de Nivel 4 Final.

Tags:

Facebook
LinkedIn

¿No estás seguro de lo que necesitas?

Contáctanos y te ayudaremos a encontrar el generador adecuado para tu proyecto.

¿No estás seguro de lo que necesitas?

Contáctanos y te ayudaremos a encontrar el generador adecuado para tu proyecto.
